双线并进,城建集团公司旅游路东段电力管沟顶管施工实现阶段性突破

发布日期:2026-02-09 09:52:00     来源:济南城市建设集团



近日,济南城建集团有限公司承建的2025年度济南高新区市政基础电力管廊建设项目旅游路东段电力管沟工程进展顺利,北侧DN3000顶管作业段已完成100米顶进,南侧顶管机完成调试并进入初始顶进阶段,工程正式迈入南北双线并行的核心施工阶段,为地下电力“大动脉”全线贯通奠定坚实基础。


作为济南高新区市政基础设施建设的重点工程,旅游路东段电力管沟项目涵盖西段1160米DN3000顶管及东段1066.27米DN3000双层顶管施工,同步配套建设DGJ5、DGJ6等3座顶管工作井。项目建成后,将构建起高效稳定的地下电力传输通道,大幅提升区域电力供应保障能力,为高新区产业发展和居民生活提供坚实能源支撑。

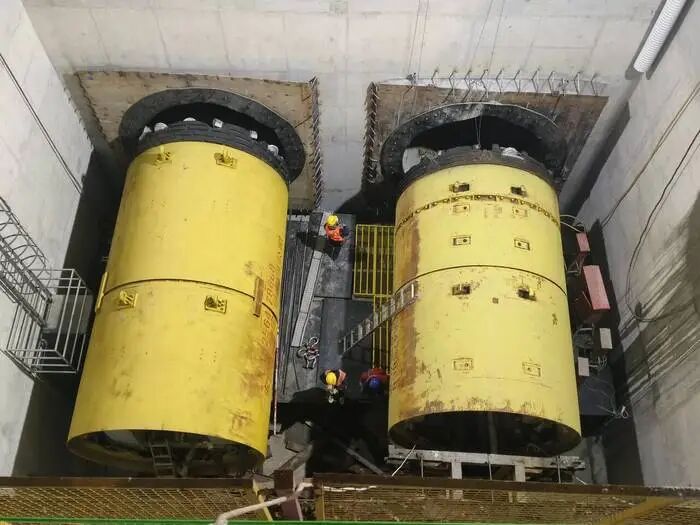

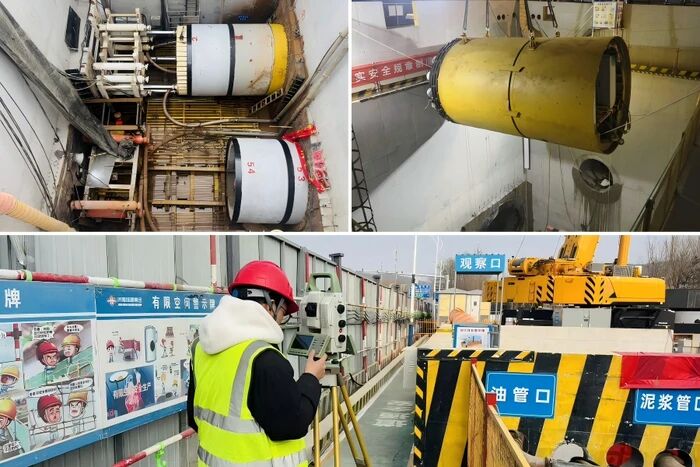

顶管施工作为项目核心工序,面临着地质条件复杂、施工精度要求高、交通疏导压力大等多重挑战。为攻克超大型构件吊装难题,项目团队提前一周优化施工方案,启用500吨级汽车吊,通过夜间错峰作业避开日间交通干扰,全程精准监控吊索受力与设备角度,成功将两台单体重达110吨、95吨的泥水平衡复合式岩石顶管机平稳下放至顶管工作井,圆满完成这一超重型作业任务。施工过程中,团队严格遵循“勤测勤纠、微纠微调”原则,实时监测管道姿态,结合触变泥浆减摩技术,有效控制顶进偏差,确保施工质量与安全。项目施工全程践行绿色施工理念,采用非开挖顶管技术,最大限度减少对旅游路主干道交通及周边环境的影响,施工现场落实扬尘防控、噪声管控等多项措施,实现工程建设与生态保护协同推进。

目前,北侧顶管已顺利突破百米节点,南侧顶管机完成调试后正式启动初始顶进,双线作业有序推进。下一步,项目团队将持续严守质量安全底线,优化施工组织流程,充分发挥机械化施工优势,在保障旅游路交通通行的前提下,加快顶管掘进进度,高标准、高质量推进项目建设,为济南高新区打造功能完善、安全可靠的市政基础设施网络贡献力量。
